Flashcards til repetition af Task Network Diagrams konceptet.
Name | Mastery | Learn | Test | Matching | Spaced |
---|
No study sessions yet.

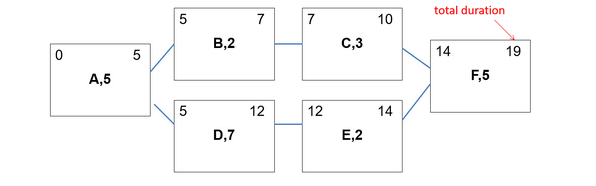

Task Network Diagram
Bruges til at få overblik over opgaver, deres varighed og afhængigheder i et projekt.
Fremgangsmåde (Task Network Diagram)
Nedbryd projektet i konkrete opgaver, identificer afhængigheder og estimeret varighed.
Early Start (ES)
Det tidligste tidspunkt, en opgave kan begynde.
Early Finish (EF)
Det tidligste tidspunkt, en opgave kan afsluttes. Beregnes som ES + varighed.
Kritisk Vej (Critical Path)
Den længste kæde af afhængige opgaver, der definerer minimumstiden for hele projektet.
Latest Start (LS)
Seneste starttidspunkt for opgaver, der ikke ligger på den kritiske vej.
Latest Finish (LF)
Seneste sluttidspunkt for opgaver, der ikke ligger på den kritiske vej.
Slack (Buffer)
Den tidsmængde, en opgave kan forsinkes uden at påvirke næste opgave eller hele projektet.
