4 phases d’une gestion de projet
Conception / Planification / Réalisation / Terminaison
Définir Gestion de Projet
La gestion de projet est la méthode visant à structurer, assurer et optimiser le bon déroulement d’un projet.
Phase de conception
Analyse de faisabilité / Identification du besoin / Analyse externe (rédiger cahier des charges) / Analyse interne
Phase de planification
Organigramme des taches / Organigramme des acteurs / Estimer le temps imparti / Diagramme de Gantt
Phase de réalisation
Suivi du projet via les outils de la planification / Mesurer les écarts
Phase de terminaison
Évaluer le résultat et tirer parti de l’expérience (faire évoluer les méthodes)
Faisabilité et besoin

Voir photo pour faisabilité. Le besoin est défini comme étant le désir / nécessité éprouvé par l’utilisateur

Analyse fonctionnelle externe
On étudie les fonctions du projet répondant aux besoins ou non. On établit ensuite un cahier des charges.
Analyse fonctionnelle interne
À partir des fonction anoncées précedemment dans l’analyse externe, on construit un diagramme FAST (à gauche les fonction service → technique, à droite les solutions)
Organigramme des tâches (WBS)

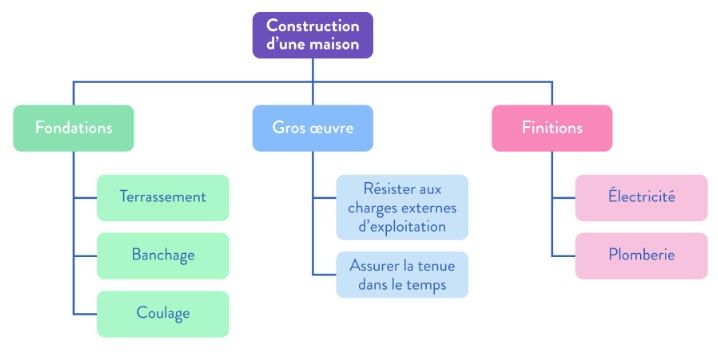

Découpage du produit en tâches détaillées

Organigramme des acteurs (OBS)

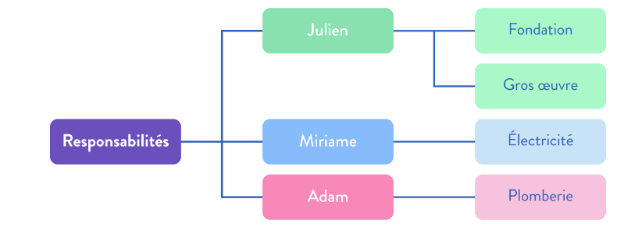

Définir les accteurs pour chaque tâche définie par le WBS

Méthode PERT (Program Evaluation and Review Technique)

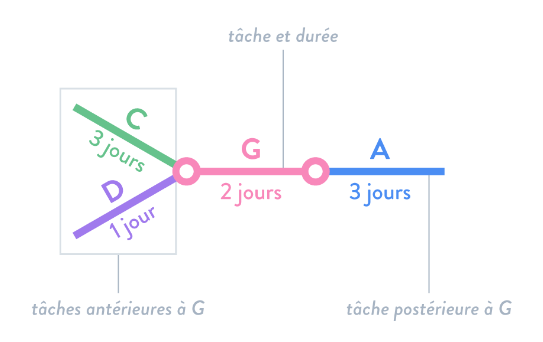

Organisation chronologique des tâches (phase de planification) on peut aussi utiliser un diagramme de Gantt

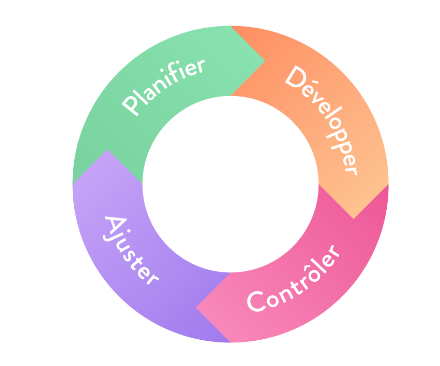

PDCA (phase de terminaison)
