Kapitel 4
Kapitel 4 – Planlægningsprocessen
🎯 Kapitellets mål
Efter kapitlet skal man kunne:
Forstå ledelse af et projekt
Forstå ledelse af projektgruppen og kommunikation
Lave en projektplan
Anvende mindmap
Lave et Gantt-kort
Lave en risikoanalyse
Lave en interessentanalyse
1. Input til planlægningsprocessen
Før planlægningen kan begynde, skal projektlederen have en række oplysninger om projektet.
Vigtige input er:
Projektbeskrivelse
Idé
Ressourcer
Afslutningstidspunkt
Projektets vigtighed
Hvor meget støtte projektet har fra opdragsgiver og ledelsen
Projektorganisation
Styregruppe
Projektgruppe
Referencegrupper
Accept fra styregruppen
Projektet skal godkendes, før det sættes i gang
Projektleder
Succeskriterier
På baggrund af dette skal projektlederen planlægge projektets:
Aktiviteter
Arbejdsopgaver
Ressourcer
Tidsforbrug
Økonomi
Kommunikation
Risici
Interessenter
Hvorfor planlægge?
Planlægningen gør det muligt at vurdere:
Om tidsrammen realistisk kan overholdes
Om der er nok økonomiske ressourcer
Om der er nok medarbejdere
Hvordan arbejdsopgaverne hænger sammen
Hvordan projektet bedst organiseres
2. Projektgruppens teamwork og arbejdsmetode
Projektlederen skal tage stilling til:
Hvordan projektgruppen skal ledes
Hvordan gruppen skal arbejde sammen
Hvilke IT-værktøjer der skal bruges
Hvordan kommunikationen skal foregå
Ledelsesformen har betydning for:
Motivation
Projektkultur
Organisering
Arbejdsglæde
Resultatet af projektet
3. Motivation og medarbejderinddragelse
Hvis projektlederen ønsker en høj motivation i gruppen, bør medarbejderne have indflydelse på:
Planlægningen
Arbejdets tilrettelæggelse
Deres egne arbejdsopgaver
Det betyder, at ansvar og medindflydelse delegeres til medarbejderne.
Dette er især relevant, fordi medarbejderne ofte er specialister på bestemte områder.
Fordele ved medarbejderinddragelse
Medarbejderne kan:
Bidrage med deres faglige viden
Give mere realistiske tidsestimater
Se hvilke opgaver der afhænger af hinanden
Hjælpe med at optimere projektplanen
Reducere spildtid
4. IT-værktøjer
IT-værktøjer kan give projektgruppen et hurtigt overblik over projektet.
De kan hjælpe med:
At vise alle arbejdsopgaver
At skabe overblik over projektet
At vise sammenhænge mellem arbejdsopgaver
At følge projektets fremdrift
At kontrollere projektet
To centrale værktøjer er:
Mindmap
Bruges til at skabe overblik og nedbryde projektet i arbejdsopgaver.
Gantt-kort
Bruges til at planlægge og kontrollere projektets tidsmæssige forløb.
5. Kommunikation
Kommunikation er vigtig:
Internt i projektgruppen
Med styregruppen
Med referencegrupper
Med andre interessenter
Projektstyringsværktøjer kan bruges til at følge og kontrollere projektets fremdrift.
Andre former for kommunikation bør give mulighed for at:
Diskutere problemer
Udveksle idéer
Træffe beslutninger
Koordinere arbejdet
Derfor skal projektet have en kommunikationsplan.
6. Ledelsesteorier og ledelsesopgaven
Projektlederen har ledelsesansvaret for teamet.
Forskellige ledelsesværktøjer kan bruges afhængigt af situationen.
Motivationsteorier
Kapitlet nævner:
Maslows motivationsteori
Herzbergs motivationsteori
De kan bruges til at forstå medarbejdernes:
Motivation
Ønsker
Ambitioner
Forventninger
MUS-samtale
En MUS-samtale kan bruges til at tale med den enkelte medarbejder om:
Ønsker
Motivation
Muligheder
Rollen i projektet
GRUS-samtale
En GRUS-samtale kan bruges til at undersøge:
Motivation i teamet
Samarbejde
Kommunikation
Gruppens samspil
7. Situationsbestemt ledelse
Projektlederen vil opleve, at medarbejderne på forskellige tidspunkter skal løse forskellige typer opgaver.
Nogle opgaver kan være:
Nye
Ukendte
Vanskelige
Afhængige af støtte fra andre
Her kan situationsbestemt ledelse bruges.
Projektlederen vurderer situationen og tilpasser sin ledelse efter medarbejderens behov.
Formålet er at sikre, at medarbejderen ikke ender i en blindgyde, hvor opgaven ikke kan løses.
8. Innovationsledelse og selvledelse
Hvis et projekt kræver, at medarbejderne udvikler egne idéer og arbejder kreativt, kan innovationsledelse anvendes.
Her er fokus på:
Kreativitet
Egne idéer
Samarbejde
Medarbejdernes indre motivation
Efterhånden som projektet udvikler sig, bliver der ofte større behov for samarbejde og koordinering.
Selvledelse kan bruges sammen med innovationsledelse, så medarbejderne selv tager ansvar for deres arbejde og bidrager aktivt til processen.
9. Planlægning af projektets arbejdsopgaver
Planlægningen af arbejdsopgaverne er en af de vigtigste dele af projektet.
Hvis opgaverne ikke bliver beskrevet detaljeret nok, bliver projektplanen:
For upræcis
Svær at styre
Svær at følge op på
Resultatet af planlægningsprocessen kan fx være et Gantt-kort, hvor alle aktiviteter i projektet er angivet.
Planlægningen består af mange elementer, som er indbyrdes afhængige.
10. Projektbeskrivelse
Projektbeskrivelsen viser:
Projektets formål
Projektets mål
Projektets rammer
Projektet kan påvirke andre personer eller organisationer, fx:
Afdelinger
Kunder
Aktionærer
Virksomheder
Organisationer
Derfor skal relevante interessenter identificeres.
En projektbeskrivelse kan blandt andet indeholde:
Problemstilling
Problemformulering
Afgrænsning
11. Interessentanalyse
Hvad er en interessent?
En interessent er en person, gruppe eller organisation, som:
Kan påvirke projektet, eller
Bliver påvirket af projektet.
Interessenter kan være:
Interne interessenter
Fx:
Medarbejdere
Afdelinger
Investorer
Ledelse
Eksterne interessenter
Fx:
Kunder
Leverandører
Offentlige myndigheder
Andre organisationer
Vigtig pointe
Det er ikke nok, at nogen bare interesserer sig for projektet.
En interessent skal være berørt af projektet, fx fordi de:
Bidrager med ressourcer
Bidrager med økonomi
Bidrager med rådgivning
Skal anvende projektets resultat
12. Formålet med interessentanalysen
En interessentanalyse skal give:
Overblik over projektets interessenter
Klarhed over interessenternes forventninger
Klarhed over hvem der bidrager til projektet
Klarhed over hvem der skal bruge resultatet
Overblik over risici i forhold til interessenter
Interessenterne kan også være med til at definere projektets succeskriterier.
13. Hvordan identificerer man interessenter?
Man kan begynde med en brainstorm, hvor man forsøger at finde så mange relevante interessenter som muligt.
Man kan fx spørge:
Hvem er projektejer?
Hvem tog initiativ til projektet?
Hvem betaler?
Hvem skal godkende resultatet?
Hvem skal bruge resultatet?
Hvem skal leve med resultatet?
14. Interessentliste
Efter interessenterne er identificeret, kan man lave en interessentliste.
Listen kan indeholde:
Punkt | Hvad undersøges? |
|---|---|
Interessentnavn | Hvem er interessenten? |
Årsag til deltagelse | Hvorfor er interessenten involveret? |
Bidrag | Hvad bidrager interessenten med? |
Intern/ekstern | Er interessenten intern eller ekstern? |
Positiv/negativ | Har interessenten positiv eller negativ indflydelse? |
Aktiv/passiv | Hvor aktiv er interessenten? |
Stor/lille indflydelse | Hvor meget kan interessenten påvirke projektet? |
Nødvendig/ikke nødvendig | Hvor vigtig er interessenten for projektets gennemførelse? |
15. Fem trin i interessentanalysen
Interessenterne kan kategoriseres gennem fem trin:
1. Identificér interessenter
Find alle relevante interessenter.
2. Gruppér interessenter
Saml interessenter efter deres egenskaber.
3. Beskriv interessenternes krav
Hvad forventer de af projektet?
4. Beskriv interessenternes betydning
Hvor meget betyder de for projektet?
5. Prioritér interessenterne
Bestem, hvilke interessenter der kræver mest opmærksomhed.
16. Interessentkort A

Interessentkort A vurderer interessenter ud fra:
Positiv/negativ indflydelse
og
Aktiv/passiv tilgang
Dermed får man fire grupper.
Kortet kan bruges til at vurdere:
Hvem der er positive
Hvem der er negative
Hvem der aktivt bidrager
Hvem der primært skal informeres
Det kan hjælpe projektlederen med at beslutte, hvordan de forskellige grupper skal kommunikeres med.
Myndigheder
bezposeredniy
17. Interessentkort B


Interessentkort B vurderer:
Stor/lille indflydelse
og
Nødvendig/ikke nødvendig for projektets gennemførelse
Dette giver også fire kategorier.
Formålet er at skabe et overblik over:
Hvor meget indflydelse interessenten har
Hvor nødvendig interessenten er
Hvor meget opmærksomhed interessenten kræver
18. Fire interessenttyper
Ud fra interessentkort B kan man identificere fire hovedtyper:
1. Gidsler
Lille indflydelse + nødvendige/påvirkede
De bliver ofte direkte påvirket af projektet.
Projektlederen bør:
Informere dem godt
Bruge tid på dem
Sørge for, at de forstår projektet
2. Ressourcepersoner
Stor indflydelse + påvirkede
Dette er en meget vigtig gruppe.
De:
Har stor indflydelse
Bliver påvirket af projektet
Kan bidrage med ressourcer
Projektlederen bør forsøge at inddrage dem aktivt.
3. Eksterne interessenter
Lille indflydelse + ikke nødvendige/påvirkede
De har normalt ikke stor interesse i projektet.
De kan dog lejlighedsvis:
Levere noget til projektet
Have brug for information
De bør derfor orienteres om relevante forhold.
4. Grå eminencer
Stor indflydelse + ikke direkte påvirkede
De har måske ikke særlig stor interesse i projektet, men de kan påvirke projektet meget.
Projektlederen bør derfor:
Informere dem
Være opmærksom på deres indflydelse
De kan potentielt påvirke projektets gennemførelse.
19. Risikoanalyse
Når projektet planlægges, er der altid en vis usikkerhed.
En risikoanalyse handler om at undersøge:
Hvilke områder og forudsætninger skaber størst usikkerhed for projektet?
20. Eksempler på risici
Risici kan fx være:
Projektet tager længere tid end planlagt
Planlægningen er ikke præcis nok
En hovedsponsor trækker sig
Ledelsen mister interessen
Brugernes situation ændrer sig væsentligt
Budgettet kan ikke overholdes
De forkerte medarbejdere er valgt til projektgruppen
Der opstår samarbejdsproblemer i projektgruppen
I studieprojekter kan store risici fx være:
Virksomheden stopper samarbejdet
Det er ikke muligt at fremskaffe de nødvendige data
Tidsplanen kan ikke overholdes
21. Risikostyring

For at minimere risici kan man arbejde systematisk med risikostyring.
Først identificerer man mulige risici.
Derefter vurderes:
1. Risikoens betydning
Hvor stor indflydelse vil risikoen have på projektet?
Dette vurderes på en skala fra:
1 → 5
hvor:
1 = ingen/lille indflydelse
5 = stor indflydelse
2. Sandsynlighed
Hvor sandsynligt er det, at risikoen indtræffer?
Sandsynligheden angives i procent.
Fx:
95 % = meget stor sandsynlighed

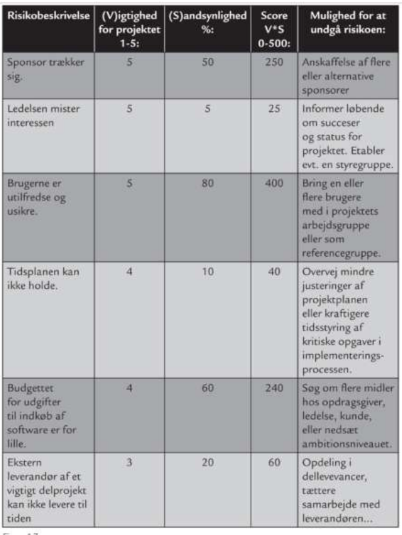

22. Risikomatrix
Man kan kombinere:
Betydning × Sandsynlighed
for at få en risikoscore.
Eksempel:
Hvis en risiko har:
Betydning = 4
Sandsynlighed = 80 %
kan man bruge disse værdier til at vurdere risikoens samlede betydning.
Hvad bruges risikoscoren til?
En lav score kan betyde, at man ikke behøver foretage større ændringer.
En mellem eller høj score betyder, at man bør overveje, hvordan risikoen kan:
Undgås
Reduceres
Håndteres

23. Hvordan håndterer man risici?
Man kan fx:
Eliminere risikoen
Ændre projektet, så risikoen fjernes.
Minimere risikoen
Reducere risikoens konsekvens eller sandsynlighed.
Det kan fx ske ved at:
Sætte flere ressourcer af
Ændre planen
Lave alternative løsninger
Udskifte dele af planen
Fokusere mere på det risikofyldte område
Efter ændringerne skal projektlederen vurdere, om ændringerne skaber nye risici.
24. Risikoanalysen kan føre til ændringer
Risikoanalysen kan medføre ændringer i:
Interessentanalysen
Nye interessenter skal identificeres
Eksisterende interessenter skal vurderes igen
Projektbeskrivelsen
Projektets overordnede rammer kan være nødt til at ændres
Arbejdsopgaverne
Opgaver kan flyttes
Opgaver kan omprioriteres
Opgaver kan paralleliseres
Parallelisering
At parallelisere opgaver betyder, at flere opgaver udføres samtidig.
25. Kommunikationsplan
Projektets interessenter skal løbende informeres om:
Projektet
Status
Fremdrift
Vigtige ændringer
Derfor skal der udarbejdes en kommunikationsplan som en del af planlægningsprocessen.
Kommunikationsplanen hjælper med at sikre, at:
Den rigtige information → gives til den rigtige interessent → på det rigtige tidspunkt.
26. Arbejdsopgaver og Work Breakdown Structure
Et vigtigt spørgsmål i planlægningen er:
Hvad skal der konkret arbejdes med, og i hvilken rækkefølge skal opgaverne udføres?
Her bruges en Work Breakdown Structure (WBS).
WBS betyder, at projektet brydes ned fra:
Projekt → overordnede opgaver → underopgaver → konkrete arbejdsopgaver
27. Fra projektbeskrivelse til arbejdsopgaver
Projektbeskrivelsen giver først nogle overordnede opgaver.
Eksempel fra dokumentet: Et arrangement, hvor der skal samles penge ind til børn i Afrika.
De overordnede opgaver kunne være:
Markedsføring af eventen
Overrækkelse af det indsamlede beløb
Oprettelse af projektorganisation
Kontakt til Festugen/Aarhus Kommune
Økonomiske forhold
Interessentanalyse
Risikoanalyse
Etablering af arbejdsgruppe
Men disse punkter er for overordnede til at kunne planlægges direkte.
28. Hvad skal en arbejdsopgave indeholde?
De overordnede opgaver skal derfor nedbrydes.
En arbejdsopgave skal have:
Et klart og konkret indhold
Start- og sluttidspunkt/deadline
En ansvarlig medarbejder
En bestemt tidsmæssig afgrænsning
Definition
En arbejdsopgave er en aktivitet, der:
Er velbeskrevet
Ikke kan opdeles yderligere
Er afgrænset i tid
Kan tildeles en personressource
En arbejdsopgave kan også være afhængig af andre arbejdsopgaver.
29. Mindmap
Mindmapping er en metode til at skabe:
Overblik
Struktur
Idéer
Sammenhænge
Et mindmap kan ses som et mentalt kort over et emne.
Det kan bestå af:
Tekst
Billeder
Farver
Forbindelser mellem idéer
Det hjælper med at skabe andre forbindelser mellem idéer end ved almindelige lineære noter.
30. Mindmap i projektplanlægning
I et projekt starter man med den overordnede opgave.
Den opdeles derefter i underpunkter.
Eksempel:
Markedsføring
→ Publikum
→ Sponsorer
Publikum
→ Medier
→ Segmentering
Medier
→ Flyers
→ Plakater
→ Radio
→ Andre promotionaktiviteter
Når man ikke længere kan opdele en opgave yderligere, har man nået en konkret arbejdsopgave.
Resultatet af mindmapping
Mindmappet hjælper med at skabe en liste over:
Veldefinerede arbejdsopgaver
Disse kan derefter overføres til et Gantt-kort.
31. Gantt-kort
Et Gantt-kort er et grafisk planlægnings- og styringsværktøj.
Det viser især:
Hvornår arbejdsopgaver starter
Hvornår de slutter
Hvor lang tid de tager
Hvilke opgaver der foregår samtidig
Hvilke opgaver der afhænger af hinanden
Hvem der er ansvarlig
Gantt-kortet viser projektet som en tidslinje.
Arbejdsopgaverne vises typisk som vandrette linjer/bjælker.
32. Afhængigheder mellem arbejdsopgaver
Nogle arbejdsopgaver kan først begynde, når andre er færdige.
Eksempel:
Opgave A → Opgave B → Opgave C
Hvis B afhænger af A, kan B ikke begynde, før A er færdig.
Andre opgaver kan udføres parallelt.
Eksempel:
Opgave A ─────────
Opgave B ─────────
De foregår samtidig.
Problem ved parallelle opgaver
Parallelle opgaver kræver nok ressourcer.
Problemer kan fx skyldes:
For få projektmedarbejdere
Medarbejderne har andre opgaver uden for projektet
Medarbejderne har flere opgaver i projektet
33. Arbejdsplanen
Når arbejdsopgaverne er overført til Gantt-kortet, skal projektlederen beslutte:
Hvornår hver opgave starter
Hvornår den slutter
Hvor lang tid den tager
Hvem der er ansvarlig
Hvilke andre opgaver den afhænger af
Projektlederen skal derefter kontrollere, om projektet kan nå at blive færdigt inden for den overordnede tidsramme.
Hvis ikke, kan man fx:
Flytte opgaver
Ændre afhængigheder
Parallelisere opgaver
Tilføre flere ressourcer
34. Milepæle
En milepæl er et tidspunkt, hvor en vigtig del af projektet er afsluttet.
Det kan fx være:
En større delopgave er færdig
Et bestemt delmål er nået
En beslutning skal træffes
Et resultat skal godkendes
Ved en milepæl kan der blive behov for beslutninger om:
Ansvarsfordeling
Ny tidsplan
Koordinering af opgaver
Nye deadlines
Kvalitet
Milepæle kan indsættes i Gantt-kortet.
35. Gantt-kortet som styringsværktøj
Når Gantt-kortet er færdigt, fungerer det som et vigtigt styringsværktøj for:
Projektlederen
Projektgruppen
Styregruppen
Det gør det muligt at kontrollere:
Fremdrift
Resultater
Tidsplan
Arbejdsfordeling
Styregruppen kan også bruge Gantt-kortet til at følge projektets udvikling.
36. Kontrol af Gantt-kortet
Når Gantt-kortet er lavet, skal hele planen gennemgås.
Man skal blandt andet undersøge:
1. Arbejdsopgaver
Skal nogle opgaver ændres med hensyn til indhold eller tid?
2. Parallelisering
Kan nogle opgaver flyttes eller udføres samtidig?
3. Større aktiviteter
Skal større dele af projektet flyttes tidsmæssigt?
4. Milepæle
Er de valgte milepæle hensigtsmæssige?
5. Kritisk sti
Hvad er projektets kritiske sti, og kan den forkortes?
6. Overordnet tidsplan
Kan projektet overhovedet nås inden for den givne tid?
37. Den kritiske sti – Critical Path Method (CPM)
Den kritiske sti er den længste tidsmæssige sammenhængende række af aktiviteter, som bestemmer projektets minimumsgennemførelsestid.
Den går:
Fra projektets første aktivitet → til sidste aktivitet
Den kritiske sti viser altså den kortest mulige samlede tid, som projektet kan gennemføres på ud fra de givne afhængigheder.
CPM
CPM står for:
Critical Path Method
Ved hjælp af IT-baserede projektstyringsværktøjer kan den kritiske sti ofte beregnes automatisk.
38. Slack / tidsmæssigt spillerum
Når man beregner den kritiske sti, ser man blandt andet på forskellen mellem:
Tidligste start
Seneste start
Hvis en opgave har slack/tidsmæssigt spillerum, kan den forsinkes uden nødvendigvis at forsinke hele projektet.
Opgaver uden tidsmæssigt spillerum er særligt vigtige, fordi forsinkelser her kan forsinke hele projektet.
39. Output fra planlægningsprocessen
Når planlægningsprocessen er færdig, skal projektlederen have forskellige resultater.
De vigtigste er:
1. Gantt-kort
Viser den tidsmæssige styring af projektet.
2. Liste over projektmedarbejdere
Viser:
Hvem der deltager
Hvilke opgaver de har
3. Risikomatrix
Viser:
Identificerede risici
Risikoernes betydning
Sandsynlighed
Risikoscore
4. Kommunikationsplan
Viser hvordan interessenter skal informeres.
5. Liste over interessenter
Viser projektets relevante interessenter.
6. Liste over referencegrupper
7. Endeligt budget
Viser projektets økonomiske rammer.
Efter dette kan projektet gå videre til gennemførelsesfasen.
⭐ De vigtigste begreber
Begreb | Kort forklaring |
|---|---|
Projektbeskrivelse | Beskriver projektets formål, mål og rammer |
Interessent | En person/gruppe, der påvirker eller påvirkes af projektet |
Interessentanalyse | Analyse af projektets interessenter og deres betydning |
Interessentkort | Viser interessenternes indflydelse, holdning og/eller nødvendighed |
Risik analyse | Identificerer og vurderer mulige risici |
Risiko | Noget usikkert, som kan påvirke projektet |
Risikomatrix | Kombinerer risikoens betydning og sandsynlighed |
Kommunikationsplan | Plan for hvem der skal informeres, hvad og hvornår |
WBS | Work Breakdown Structure – nedbrydning af projektet i mindre opgaver |
Mindmap | Værktøj til at skabe overblik og nedbryde opgaver |
Arbejdsopgave | Konkret, tidsafgrænset opgave med en ansvarlig |
Gantt-kort | Grafisk tidsplan for projektets arbejdsopgaver |
Milepæl | Vigtigt tidspunkt eller delmål i projektet |
Kritisk sti / CPM | Den række af aktiviteter, der bestemmer projektets minimumstid |
Parallelisering | Flere arbejdsopgaver udføres samtidig |
Slack | Tidsmæssigt spillerum i en arbejdsopgave |
🧠 DEN VIGTIGSTE SAMMENHÆNG AT HUSKE
Du kan tænke på hele kapitlet som denne proces:
PROJEKTBESKRIVELSE
↓
IDENTIFICÉR INTERESSENTER
↓
RISIKOANALYSE
↓
NEDBRYD PROJEKTET TIL ARBEJDSOPGAVER (WBS)
↓
MINDMAP
↓
GANTT-KORT
↓
MILEPÆLE + AFHÆNGIGHEDER
↓
KRITISK STI
↓
KONTROL OG JUSTERING
↓
FÆRDIG PROJEKTPLAN
↓
GENNEMFØRELSE AF PROJEKTET
⭐ Hvis du kun skal huske 7 ting til en prøve:
Interessentanalyse = Hvem påvirker/påvirkes af projektet?
Risikoanalyse = Hvad kan gå galt, og hvor sandsynligt/alvorligt er det?
WBS = Bryd projektet ned i mindre og konkrete arbejdsopgaver.
Mindmap = Skab overblik og find/nedbryd arbejdsopgaver.
Gantt-kort = Hvornår skal arbejdsopgaverne udføres?
Milepæl = Et vigtigt delmål/tidspunkt i projektet.
Kritisk sti = Den tidsmæssige vej, der bestemmer projektets minimumstid.
EN
Chapter 4 – The Planning Process
🎯 Chapter Goals
After studying the chapter, you should be able to:
Understand project management
Understand management of the project team and communication
Create a project plan
Use a mind map
Create a Gantt chart
Conduct a risk analysis
Conduct a stakeholder analysis
1. Input to the Planning Process
Before planning can begin, the project manager needs information about the project.
Important inputs include:
Project description
Idea
Resources
Completion date
Importance of the project
How much support the project has from the sponsor and management
Project organisation
Steering committee
Project team
Reference groups
Approval from the steering committee
The project must be approved before it begins
Project manager
Success criteria
Based on this information, the project manager plans the project's:
Activities
Tasks
Resources
Time requirements
Budget
Communication
Risks
Stakeholders
Why plan?
Planning makes it possible to determine:
Whether the deadline can realistically be met
Whether there are enough financial resources
Whether there are enough employees
How the tasks are connected
How the project should best be organised
2. Project Teamwork and Working Methods
The project manager needs to decide:
How the project team should be managed
How the team should work together
Which IT tools should be used
How communication should take place
The management style affects:
Motivation
Project culture
Organisation
Job satisfaction
The project's results
3. Motivation and Employee Involvement
If the project manager wants high motivation within the team, employees should have influence over:
Planning
Organisation of the work
Their own tasks
This means that responsibility and decision-making are delegated to employees.
This is particularly relevant because employees are often specialists in specific areas.
Benefits of employee involvement
Employees can:
Contribute their professional knowledge
Provide more realistic time estimates
Identify dependencies between tasks
Help optimise the project plan
Reduce wasted time
4. IT Tools
IT tools can give the project team a quick overview of the project.
They can help with:
Showing all tasks
Creating an overview of the project
Showing connections between tasks
Monitoring project progress
Controlling the project
Two important tools are:
Mind map
Used to create an overview and break the project down into tasks.
Gantt chart
Used to plan and control the project's timeline.
5. Communication
Communication is important:
Within the project team
With the steering committee
With reference groups
With other stakeholders
Project management tools can be used to monitor and control project progress.
Other forms of communication should make it possible to:
Discuss problems
Exchange ideas
Make decisions
Coordinate the work
Therefore, the project should have a communication plan.
6. Management Theories and the Management Role
The project manager is responsible for managing the team.
Different management tools can be used depending on the situation.
Motivation Theories
The chapter mentions:
Maslow's motivation theory
Herzberg's motivation theory
They can be used to understand employees':
Motivation
Needs
Ambitions
Expectations
MUS meeting
A MUS meeting can be used to talk with an individual employee about:
Wishes
Motivation
Opportunities
Their role in the project
GRUS meeting
A GRUS meeting can be used to examine:
Motivation within the team
Cooperation
Communication
Group interaction
7. Situational Leadership
The project manager will experience that employees need to solve different types of tasks at different points in the project.
Some tasks may be:
New
Unknown
Difficult
Dependent on support from others
This is where situational leadership can be used.
The project manager assesses the situation and adapts their leadership style to the employee's needs.
The purpose is to make sure the employee does not end up in a dead end where the task cannot be completed.
8. Innovation Management and Self-Management
If a project requires employees to develop their own ideas and work creatively, innovation management can be used.
The focus is on:
Creativity
Employees' own ideas
Cooperation
Internal motivation
As the project develops, there is often a greater need for cooperation and coordination.
Self-management can be used together with innovation management so that employees take responsibility for their own work and actively contribute to the process.
9. Planning the Project Tasks
Planning the tasks is one of the most important parts of the project.
If tasks are not described in enough detail, the project plan becomes:
Too imprecise
Difficult to manage
Difficult to monitor
The result of the planning process can, for example, be a Gantt chart, where all activities in the project are shown.
The planning process consists of many elements that are interdependent.
10. Project Description
The project description shows:
The purpose of the project
The objectives of the project
The framework/limitations of the project
A project can affect other people or organisations, such as:
Departments
Customers
Shareholders
Companies
Organisations
Therefore, relevant stakeholders must be identified.
A project description can include:
Problem statement
Problem formulation
Scope/limitations
11. Stakeholder Analysis
What is a stakeholder?
A stakeholder is a person, group or organisation that:
Can influence the project, or
Is affected by the project
Stakeholders can be:
Internal stakeholders
For example:
Employees
Departments
Investors
Management
External stakeholders
For example:
Customers
Suppliers
Public authorities
Other organisations
Important point
It is not enough that someone simply takes an interest in the project.
A stakeholder must be affected by the project, for example because they:
Contribute resources
Contribute money
Provide advice
Will use the project's result
12. Purpose of Stakeholder Analysis
A stakeholder analysis should provide:
An overview of the project's stakeholders
An understanding of stakeholders' expectations
An understanding of who contributes to the project
An understanding of who will use the result
An overview of stakeholder-related risks
Stakeholders can also help define the project's success criteria.
13. How to Identify Stakeholders
You can begin with a brainstorm, where you try to identify as many relevant stakeholders as possible.
You can ask questions such as:
Who owns the project?
Who initiated the project?
Who is paying?
Who needs to approve the result?
Who will use the result?
Who will have to live with the result?
14. Stakeholder List
After the stakeholders have been identified, you can create a stakeholder list.
The list can include:
Category | What is being assessed? |
|---|---|
Stakeholder name | Who is the stakeholder? |
Reason for participation | Why is the stakeholder involved? |
Contribution | What does the stakeholder contribute? |
Internal/external | Is the stakeholder internal or external? |
Positive/negative | Do they have a positive or negative influence? |
Active/passive | How active is the stakeholder? |
Large/small influence | How much can they influence the project? |
Necessary/not necessary | How important are they for completing the project? |
15. Five Steps in Stakeholder Analysis
1. Identify stakeholders
Find all relevant stakeholders.
2. Group stakeholders
Group stakeholders according to their characteristics.
3. Describe stakeholder requirements
What do they expect from the project?
4. Describe stakeholder importance
How important are they to the project?
5. Prioritise stakeholders
Determine which stakeholders require the most attention.
16. Stakeholder Map A
Stakeholder Map A assesses stakeholders according to:
Positive/negative influence
and
Active/passive approach
This creates four groups.
The map can be used to determine:
Who is positive
Who is negative
Who actively contributes
Who mainly needs information
This helps the project manager decide how to communicate with the different groups.
17. Stakeholder Map B
Stakeholder Map B assesses:
Large/small influence
and
Necessary/not necessary for completing the project
This also creates four categories.
The purpose is to create an overview of:
How much influence the stakeholder has
How necessary the stakeholder is
How much attention the stakeholder requires
18. Four Stakeholder Types
Based on Stakeholder Map B, four main types can be identified:
1. Hostages
Small influence + necessary/affected
They are often directly affected by the project.
The project manager should:
Keep them well informed
Spend time on them
Make sure they understand the project
2. Resource Persons
Large influence + affected
This is a very important group.
They:
Have significant influence
Are affected by the project
Can contribute resources
The project manager should try to actively involve them.
3. External Stakeholders
Small influence + not necessary/affected
They normally do not have a major interest in the project.
However, they may occasionally:
Provide something to the project
Need information
They should therefore be informed about relevant matters.
4. Gray Eminences
Large influence + not directly affected
They may not have a particularly strong interest in the project, but they can have significant influence over it.
The project manager should therefore:
Keep them informed
Be aware of their influence
They may potentially affect the project's implementation.
19. Risk Analysis
When a project is planned, there is always some degree of uncertainty.
A risk analysis examines:
Which areas and assumptions create the greatest uncertainty for the project?
20. Examples of Risks
Risks can include:
The project takes longer than planned
The planning is not precise enough
A major sponsor withdraws
Management loses interest
Users' circumstances change significantly
The budget cannot be maintained
The wrong employees are selected for the project team
Cooperation problems arise within the project team
In study projects, major risks could include:
The company stops cooperating
The necessary data cannot be obtained
The timeline cannot be met
21. Risk Management
To minimise risks, you can work systematically with risk management.
First, identify possible risks.
Then assess:
1. Impact of the risk
How much influence will the risk have on the project?
This can be assessed on a scale from:
1 → 5
where:
1 = little/no impact
5 = major impact
2. Probability
How likely is it that the risk will occur?
The probability is expressed as a percentage.
For example:
95% = very high probability
22. Risk Matrix
You can combine:
Impact × Probability
to obtain a risk score.
Example:
If a risk has:
Impact = 4
Probability = 80%
these values can be used to assess the overall significance of the risk.
What is the risk score used for?
A low score may mean that no major changes are necessary.
A medium or high score means that you should consider how the risk can be:
Avoided
Reduced
Managed
23. How to Manage Risks
You can, for example:
Eliminate the risk
Change the project so that the risk is removed.
Minimise the risk
Reduce the impact or probability of the risk.
This can be done by:
Allocating more resources
Changing the plan
Creating alternative solutions
Replacing parts of the plan
Focusing more on the area with risk
After making changes, the project manager should assess whether the changes create new risks.
24. Risk Analysis Can Lead to Changes
The risk analysis can lead to changes in:
Stakeholder analysis
New stakeholders may need to be identified
Existing stakeholders may need to be reassessed
Project description
The overall framework of the project may need to change
Tasks
Tasks may be moved
Tasks may be reprioritised
Tasks may be performed in parallel
Parallelisation
To parallelise tasks means that several tasks are carried out at the same time.
25. Communication Plan
The project's stakeholders need to be continuously informed about:
The project
Status
Progress
Important changes
Therefore, a communication plan should be created as part of the planning process.
The communication plan helps ensure:
The right information → is given to the right stakeholder → at the right time.
26. Tasks and Work Breakdown Structure
An important question in planning is:
What exactly needs to be done, and in what order should the tasks be carried out?
This is where a Work Breakdown Structure (WBS) is used.
WBS means that the project is broken down from:
Project → main tasks → subtasks → specific work tasks
27. From Project Description to Work Tasks
The project description initially provides some broad tasks.
For example, the document describes an event where money is collected for children in Africa.
The main tasks could include:
Marketing the event
Handing over the money collected
Establishing the project organisation
Contacting Festugen/Aarhus Municipality
Financial matters
Stakeholder analysis
Risk analysis
Establishing a working group
However, these points are too broad to be planned directly.
28. What Should a Work Task Contain?
The broad tasks therefore need to be broken down.
A work task should have:
A clear and specific description
A start and end time/deadline
A person responsible
A defined time frame
Definition
A work task is an activity that:
Is clearly described
Cannot be divided further
Has a defined time frame
Can be assigned to a person/resource
A work task can also depend on other work tasks.
29. Mind Map
Mind mapping is a method used to create:
Overview
Structure
Ideas
Connections
A mind map can be seen as a mental map of a topic.
It can consist of:
Text
Images
Colours
Connections between ideas
It helps create connections between ideas in ways that are different from ordinary linear notes.
30. Mind Mapping in Project Planning
In a project, you start with the overall task.
You then divide it into subcategories.
Example:
Marketing
→ Audience
→ Sponsors
Audience
→ Media
→ Segmentation
Media
→ Flyers
→ Posters
→ Radio
→ Other promotional activities
When a task can no longer be divided into smaller tasks, you have reached a specific work task.
Result of mind mapping
The mind map helps create a list of:
Well-defined work tasks
These can then be transferred to a Gantt chart.
31. Gantt Chart
A Gantt chart is a graphical planning and management tool.
It mainly shows:
When work tasks start
When they end
How long they take
Which tasks occur simultaneously
Which tasks depend on each other
Who is responsible
The Gantt chart shows the project as a timeline.
Work tasks are typically shown as horizontal bars.
32. Dependencies Between Work Tasks
Some work tasks can only begin when other tasks have been completed.
Example:
Task A → Task B → Task C
If B depends on A, B cannot begin until A is finished.
Other tasks can be performed in parallel.
Example:
Task A ─────────
Task B ─────────
They take place at the same time.
Problem with parallel tasks
Parallel tasks require enough resources.
Problems can arise because of:
Too few project employees
Employees having other responsibilities outside the project
Employees having several tasks within the project
33. The Work Plan
Once the tasks have been transferred to the Gantt chart, the project manager must decide:
When each task starts
When it ends
How long it takes
Who is responsible
Which other tasks it depends on
The project manager must then check whether the project can be completed within the overall time frame.
If not, they can:
Move tasks
Change dependencies
Parallelise tasks
Add more resources
34. Milestones
A milestone is a point in time when an important part of the project has been completed.
It could be:
A major subtask is completed
A specific objective has been achieved
A decision needs to be made
A result needs to be approved
At a milestone, decisions may be needed regarding:
Allocation of responsibility
New timelines
Coordination of tasks
New deadlines
Quality
Milestones can be included in the Gantt chart.
35. The Gantt Chart as a Management Tool
Once the Gantt chart is completed, it becomes an important management tool for:
The project manager
The project team
The steering committee
It makes it possible to monitor:
Progress
Results
Timeline
Distribution of work
The steering committee can also use the Gantt chart to follow the project's development.
36. Checking the Gantt Chart
Once the Gantt chart has been created, the entire plan should be reviewed.
You should examine:
1. Work tasks
Do any tasks need to be changed in terms of content or timing?
2. Parallelisation
Can some tasks be moved or carried out simultaneously?
3. Major activities
Do larger parts of the project need to be moved in time?
4. Milestones
Are the selected milestones appropriate?
5. Critical path
What is the project's critical path, and can it be shortened?
6. Overall timeline
Can the project actually be completed within the available time?
37. The Critical Path – Critical Path Method (CPM)
The critical path is the longest continuous sequence of activities that determines the project's minimum completion time.
It goes:
From the project's first activity → to the final activity
The critical path therefore shows the shortest possible total time in which the project can be completed based on the given dependencies.
CPM
CPM stands for:
Critical Path Method
Using IT-based project management tools, the critical path can often be calculated automatically.
38. Slack / Time Buffer
When calculating the critical path, you look at the difference between:
Earliest start
Latest start
If a task has slack/time buffer, it can be delayed without necessarily delaying the entire project.
Tasks with no slack are especially important because delays to these tasks can delay the entire project.
39. Output from the Planning Process
When the planning process is complete, the project manager should have several results.
The most important are:
1. Gantt chart
Shows the time management of the project.
2. List of project team members
Shows:
Who is participating
Which tasks they are responsible for
3. Risk matrix
Shows:
Identified risks
Impact of risks
Probability
Risk score
4. Communication plan
Shows how stakeholders should be informed.
5. Stakeholder list
Shows the relevant stakeholders in the project.
6. List of reference groups
7. Final budget
Shows the project's financial framework.
After this, the project can move on to the implementation phase.
⭐ Key Concepts to Remember
Concept | Short explanation |
|---|---|
Project description | Describes the project's purpose, objectives and framework |
Stakeholder | A person/group that influences or is affected by the project |
Stakeholder analysis | Analysis of stakeholders and their importance |
Stakeholder map | Shows stakeholders' influence, attitude and/or necessity |
Risk analysis | Identifies and assesses possible risks |
Risk | Something uncertain that can affect the project |
Risk matrix | Combines the impact and probability of a risk |
Communication plan | Plan for who should receive what information and when |
WBS | Work Breakdown Structure – breaking the project into smaller tasks |
Mind map | Tool for creating an overview and breaking down tasks |
Work task | A specific, time-limited task with a person responsible |
Gantt chart | Graphical timeline for the project's work tasks |
Milestone | An important point or objective in the project |
Critical path / CPM | The sequence of activities that determines the project's minimum duration |
Parallelisation | Carrying out several tasks at the same time |
Slack | The amount of time a task can be delayed without necessarily delaying the project |
🧠 THE MOST IMPORTANT CONNECTION TO REMEMBER
Think of the whole chapter as this process:
PROJECT DESCRIPTION
↓
IDENTIFY STAKEHOLDERS
↓
RISK ANALYSIS
↓
BREAK THE PROJECT INTO WORK TASKS (WBS)
↓
MIND MAP
↓
GANTT CHART
↓
MILESTONES + DEPENDENCIES
↓
CRITICAL PATH
↓
CONTROL AND ADJUSTMENT
↓
FINAL PROJECT PLAN
↓
PROJECT IMPLEMENTATION
⭐ If you only need to remember 7 things for a test:
Stakeholder analysis = Who influences or is affected by the project?
Risk analysis = What could go wrong, and how likely/severe is it?
WBS = Break the project into smaller, specific work tasks.
Mind map = Create an overview and identify/break down tasks.
Gantt chart = When should the work tasks be carried out?
Milestone = An important objective or point in the project.
Critical path = The sequence of activities that determines the project's minimum duration.
